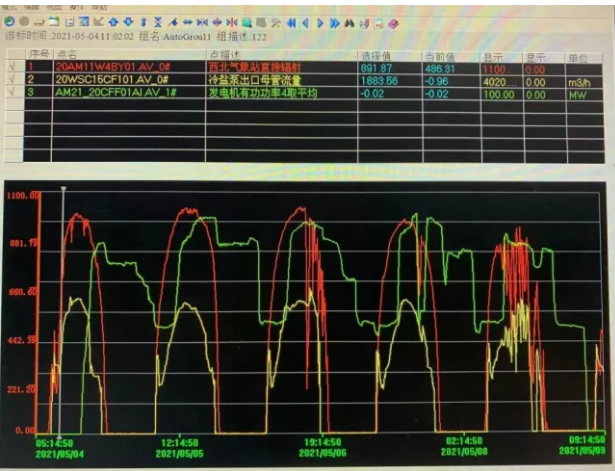

畢成業分享了5月4日至5月9日敦煌100MW光熱電站的實際運行曲線,自5月4日下午15:02啟機至5月9日凌晨5:08停機,共實現110小時的連續運行,實現727萬度的發電量和666萬度的上網電量,其中,5月5日166萬度,5月6日172萬度,5月8日158萬度,5月9日因電網線路檢修,機組提前解列,9日單日發電量僅27.4萬度,從運行曲線分析,表現出了較好的整體機組性能。

畢成業表示,2021年是敦煌光熱電站性能提升期的第三年,機組性能尚未實現最佳,鏡場效率仍有15%至20%的可提升空間,熱力系統效率和廠用電率方面亦有可優化的空間。
自投運以來,首航高科在電站各系統軟硬件方面都在持續改進,鏡場效率有明顯提升,機組整體性能在穩步提高,展示了良好的光熱電站示范效果,為后續項目奠定了堅實的技術基礎。
隨著運維經驗不斷積累,各系統得到進一步優化改造,加之首航高科玉門光熱生產基地投入使用,今后光熱電站項目的整體效益有望實現較大幅度的提升,首航高科將為實現國家“雙碳”目標,在綜合能源項目和源網荷儲一體化項目的開發建設中,提供更有力的支撐。
